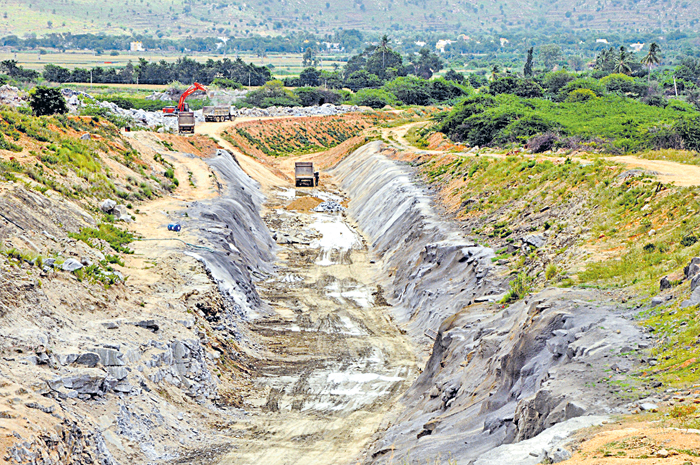

శ్రీసత్యసాయి జిల్లా పుట్టపర్తి సమీపంలో హంద్రీ–నీవా ప్రధాన కాలువ సైడ్ స్లోప్స్ను సరి చేయకుండా మట్టి పొరకే కాంక్రీట్ లైనింగ్ వేస్తున్న దృశ్యం
హంద్రీ–నీవా రెండో దశ ప్రధాన కాలువ, పుంగనూరు, కుప్పం బ్రాంచ్ కెనాల్ లైనింగ్ పనుల్లో నాణ్యతకు తిలోదకాలు.. నాసిరకం పనులతో రూ.1,968.92 కోట్ల ప్రజాధనం వృథా
పని స్వభావాన్ని మార్చేసి ఎస్ఎఫ్ఆర్సీ విధానంలో లైనింగ్
కనీసం కాలువ సైడ్ స్లోప్ (వాలు) సరి చేయకుండానే మట్టి పొరకే లైనింగ్ చేస్తున్న కాంట్రాక్టర్లు
తద్వారా నీటి ప్రవాహ ఉధృతికి ఎక్కడికక్కడ లైనింగ్ జారిపోతుందంటున్న ఇంజినీర్లు
రూ.972.19 కోట్లతో రెండో దశ ప్రధాన కాలువ 3 ప్యాకేజీల పనులు ఈనాడు కిరణ్ సోదరుడి వియ్యంకుడికి..
రెండు ప్యాకేజీలు సీఎం చంద్రబాబు సన్నిహితుడు బీఎస్సార్కు అప్పగింత
రూ.319.6 కోట్లతో టీడీపీ ఎమ్మెల్యే అమిలినేని సురేంద్రబాబుకు చెందిన ఎస్సార్ కన్స్ట్రక్షన్స్కు.. రూ.480.22 కోట్లతో ఎన్సీసీకి పుంగనూరు బ్రాంచ్ కాలువ లైనింగ్ పనులు
సీఎం రమేష్కు చెందిన రిత్విక్ ప్రాజెక్ట్స్కు రూ.196.91 కోట్లతో కుప్పం బ్రాంచ్ కెనాల్ రెండు ప్యాకేజీల లైనింగ్ పనులు
కాలువ అడుగు భాగం, గట్లను గట్టి పరచకుండానే నాసిరకం కాంక్రీట్తో పనులు
కాంట్రాక్టర్లంతా సీఎం చంద్రబాబు సన్నిహితులైనందున అధికారుల మౌనం
ఇప్పటి వరకు చదరపు మీటర్కు షార్ట్ క్రీటింగ్కు రూ.1,407.. ఎస్ఎఫ్ఆర్సీకి రూ.1,854 చొప్పున బిల్లుల చెల్లింపు
హంద్రీ–నీవా లైనింగ్ పనుల్లో మాత్రం ఎస్ఎఫ్ఆర్సీ లైనింగ్కు చదరపు మీటర్కు రూ.2,400 చెల్లింపు
ఈ ఫొటోలో కనిపిస్తున్నది శ్రీ సత్యసాయి జిల్లా పుట్టపర్తికి సమీపంలోని కమ్మవారిపల్లి వద్ద హంద్రీృనీవా రెండో దశ ప్రధాన కాలువ 340 కిలోమీటర్ల నుంచి 341 కిలోమీటర్ల మధ్య స్టీల్ ఫైబర్ రీయిన్ఫోర్స్డ్ కాంక్రీట్ (ఎస్ఎఫ్ఆర్సీ) విధానంలో వేసిన లైనింగ్. చిన్న చిన్న ఇనుప తీగలు, సిమెంటు, సిలికా, ఇసుక, కంకర, నీటితో కలిపి ఎస్ఎఫ్ఆర్సీని తయారు చేస్తారు. కాలువకు రాతి పొర ఉన్న ప్రదేశంలో మాత్రమే.. కాలువ సైడ్ స్లోప్స్ (ఏటవాలు ప్రాంతం) క్రమానుగతంగా ఉండేలా సరిచేసుకుని (సెక్షనింగ్ చేసి), ఆ తర్వాత 38 మిల్లీమీటర్ల (ఎంఎం) మందంతో ఒకసారి, ఆ తర్వాత 38 ఎంఎం మందంతో మరోసారి అధిక ఒత్తిడితో ఎస్ఎఫ్ఆర్సీతో లైనింగ్ చేయాలి. కానీ, మట్టి పొరకే.. అదీ కాలువ సైడ్ స్లోప్స్ క్రమానుగతంగా ఉండేలా చేయకుండానే, వాలు ఎగుడు దిగుడుగా ఉన్నప్పటికీ 10 నుంచి 20 ఎంఎం మందంతో మాత్రమే ఎస్ఎఫ్ఆర్సీతో లైనింగ్ చేస్తున్నారు.
ఇంత అడ్డదిడ్డంగా లైనింగ్ చేసిన దాఖలాలు ఎక్కడా లేవని.. లైనింగ్ పనుల్లో ఇదో వింత అని ఇంజినీరింగ్ అధికార వర్గాలు అభివర్ణిస్తున్నాయి. చిన్నపాటి వర్షం కురిసినా, కాలువకు కనిష్ఠ స్థాయిలో నీటిని విడుదల చేసినా.. ఈ లైనింగ్ ఎక్కడికక్కడ జారిపోవడం ఖాయమని.. భారీ ఎత్తున ప్రజా ధనం వృథా కావడం తథ్యమని తేల్చి చెబుతున్నారు. ఆ పనులు చేస్తున్న కాంట్రాక్టు సంస్థ బీఎస్సార్ ఇన్ఫ్రా మేనిజింగ్ డైరెక్టర్ బలుసు శ్రీనివాసరావు సీఎం చంద్రబాబుకు అత్యంత సన్నిహితుడు. దాంతో పనులు నిబంధనలకు విరుద్ధంగా, నాసిరకంగా చేస్తున్నా ప్రశ్నించడానికి వాటిని పర్యవేక్షిస్తున్న ఇంజినీరింగ్ అధికారులు సాహసించలేక పోతుండటం గమనార్హం. ఫలితంగా ప్రవాహ వేగం, ప్రవాహ సామర్థ్యం పెంచాలన్న లక్ష్యం నీరుగారిపోతోంది.
హంద్రీృనీవా కాలువ లైనింగ్ పనుల్లో జరుగుతోన్న అక్రమాలకు ఇదో మచ్చుతునక. రెండో దశ ప్రధాన కాలువ, పుంగనూరు బ్రాంచ్ కాలువ, కుప్పం బ్రాంచ్ కాలువ లైనింగ్ పనులను కాంట్రాక్టర్లు ఇష్టారాజ్యంగా చేస్తూ అడ్డగోలుగా ప్రజాధనాన్ని దోచుకుంటున్నారు. టెండర్ నిబంధనల ప్రకారం రాతి పొర, డీప్ కట్ ఉన్న ప్రాంతాల్లో మాత్రమే షార్ట్ క్రీటింగ్ విధానంలో లైనింగ్ చేయాలి. కానీ.. నిబంధనలను తుంగలో తొక్కి పని స్వభావం (స్కోప్ ఆఫ్ వర్క్) మార్చేసి.. పనులు వేగంగా పూర్తి చేయాలనే సాకు చూపి.. అడ్డగోలుగా ఎస్ఎఫ్ఆర్సీతో లైనింగ్ చేస్తున్నారు. షార్ట్ క్రీటింగ్ పద్ధతిలో లైనింగ్ చేస్తే చదరపు మీటర్కు రూ.1,407 చొప్పున బిల్లు చెల్లిస్తారు. అదే ఎస్ఎఫ్ఆర్సీతో లైనింగ్ చేస్తే రూ.1,854 చెల్లిస్తారు. కానీ.. హంద్రీృనీవా పనుల్లో మాత్రం రూ.2,400 చొప్పున బిల్లులు చెల్లిస్తుండటంపై ఇంజినీరింగ్ అధికారులు విస్మయం వ్యక్తం చేస్తున్నారు.
సాక్షి, అమరావతి/పుట్టపర్తి: హంద్రీ–నీవా సుజల స్రవంతి రెండో దశ ప్రధాన కాలువ, దానిలో అంతర్భాగమైన పుంగనూరు బ్రాంచ్ కెనాల్(పీబీసీ), కుప్పం బ్రాంచ్ కెనాల్ (కేబీసీ) లైనింగ్ పనుల్లో నాణ్యత ఎంత అంటే నేతి బీరలో నెయ్యంతే! టెండర్లో అధిక ధరకు అస్మదీయ కాంట్రాక్టర్లకు అప్పగించిన ముఖ్యనేత.. ఆ కాంట్రాక్టు విలువలో పది శాతం రూ.196.89 కోట్లను మొబిలైజేషన్ అడ్వాన్సుగా చెల్లించి.. నీకింత నాకింత అంటూ పంచుకుతిన్నారు.
ఆ తర్వాత ఆ పనులను కాంట్రాక్టర్లు నిబంధనలు తుంగలో తొక్కి నాసిరకం పనులు చేస్తున్నా,అధికారులు ప్రశ్నించలేకపోతున్నారు. కారణం..ఆ కాంట్రాక్టర్లకు సీఎం చంద్రబాబు అండదండలు ఉండటమేనని చెబుతున్నారు. భారీ వర్షం వచ్చినా, సామర్థ్యం మేరకు కాలువకు నీటిని విడుదల చేసినా నాసిరకంగా చేసిన లైనింగ్ కొట్టుకుపోవడం ఖాయమని నిపుణులు చెబుతున్నారు. కాలువకు సిమెంట్ లైనింగ్ను రైతులు వ్యతిరేకించినా, సీఎం పట్టించుకోలేదు.
హంద్రీ–నీవా రెండో దశ ప్రధాన కాలువ 216.30 కి.మీ నుంచి 400–500 కి.మీ వరకు 5 ప్యాకేజీలుగా విభజించి, ఆర్నెళ్లలో పనులు పూర్తి చేయాలనే నిబంధనతో రూ.972.19 కోట్లతో (రూ.520.75 కోట్ల విలువైన 3 ప్యాకేజీల పనులు ‘ఈనాడు’ కిరణ్ సోదరుడి వియ్యంకుడికి చెందిన ఆర్వీఆర్ ప్రాజెక్ట్స్కు.. రూ.451.44 కోట్ల విలువైన 2 ప్యాకేజీల పనులు చంద్రబాబు సన్నిహితుడికి చెందిన బీఎస్సార్ ఇన్ఫ్రాకు) అస్మదీయ కాంట్రాక్టర్లకు అప్పగించారు.
పుంగనూరు బ్రాంచ్ కాలువలో 0–75వ కి.మీ వరకు పనులను 2 ప్యాకేజీల కింద విభజించి, ఆర్నెళ్లలో పనులు పూర్తి చేయాలనే నిబంధనతో కళ్యాణదుర్గం టీడీపీ ఎమ్మెల్యే సురేంద్రబాబుకు చెందిన ఎస్సార్ కన్స్ట్రక్షన్స్కు రూ.319.6 కోట్లతో అప్పగించారు. పుంగనూరు బ్రాంచ్ కాలువలో 75 కి.మీ నుంచి 207.80 కి.మీ వరకు పనులను రూ.480.22 కోట్లతో ఆర్నెళ్లలో పూర్తి చేయాలనే నిబంధనతో సీఎం చంద్రబాబు సన్నిహితునికి చెందిన ఎన్సీసీ సంస్థకు నామినేషన్ పద్ధతిలో కట్టబెట్టారు. కుప్పం బ్రాంచ్ కాలువ లైనింగ్ పనులను సీఎం చంద్రబాబు తనకు అత్యంత సన్నిహితుడైన బీజేపీ సీఎం రమేష్కు చెందిన రిత్విక్ ప్రాజెక్ట్స్కు రూ.196.91 కోట్లతో అప్పగించారు.
రూ.602 కోట్లు వెచ్చించి ఉంటే డిస్ట్రిబ్యూటరీలు పూర్తి
హంద్రీ–నీవా రెండో దశ ప్రధాన కాలువ, పుంగనూరు బ్రాంచ్ కాలువ, కుప్పం బ్రాంచ్ కాలువ లైనింగ్ పనులను రూ.1,968.92 కోట్లతో కాంట్రాక్టర్లకు ప్రభుత్వం అప్పగించింది. ఇష్టారాజ్యంగా పనులు చేస్తుండటం వల్ల.. చిన్న పాటి వర్షం కురిసినా.. కాలువలో కనిష్ఠ స్థాయిలో ప్రవాహం ఉన్నా లైనింగ్ ఎక్కడికక్కడ జారిపోవడం ఖాయమని.. దాని కోసం వెచ్చించిన ధనమంతా వృథా అవుతుందని జల వనరుల శాఖలో సుదీర్ఘ కాలం సేవలు అందించి, పదవీ విరమణ చేసిన చీఫ్ ఇంజినీర్ ఒకరు చెప్పారు.
లైనింగ్ చేస్తే భూగర్భ జల మట్టం అడుగంటిపోతుందని.. బోరు, బావులు ఎండిపోతే.. ఏళ్ల కొద్దీ సాగు చేస్తున్న పండ్ల తోటలు ఎండిపోతాయని రైతులు ఆందోళన వ్యక్తం చేస్తుండటాన్ని ఆయన ఎత్తిచూపారు. రైతుల ఆవేదనను అర్థం చేసుకుని, లైనింగ్ చేయకుండా పిల్ల కాలువలు తవ్వడానికి రూ.602 కోట్లు వెచ్చించి ఉంటే.. హంద్రీ–నీవా తొలి దశ, రెండో దశ కింద 6.02 లక్షల ఎకరాలకు నీళ్లందించే అవకాశం ఉండేదని మరో రిటైర్డు చీఫ్ ఇంజినీర్ చెప్పారు. ఆయకట్టుకు నీళ్లందించి ఉంటే రైతుల జీవన ప్రమాణాలు పెరిగేవని.. హంద్రీ–నీవా లక్ష్యం సాకారమయ్యేదన్నారు.
నిబంధనలకు విరుద్ధంగా ఎస్ఎఫ్ఆర్సీ లైనింగ్
టెండర్ నిబంధనల ప్రకారం రాతి పొర ఉన్న చోట్ల మాత్రమే షార్ట్ క్రీటింగ్ విధానంలో లైనింగ్ చేయాలి. నిబంధనల్లో ఎక్కడా ఎస్ఎఫ్ఆర్సీ ప్రస్తావనే లేదు. టెండర్ పేర్కొన్న దానికి భిన్నంగా పని స్వభావం మారితే స్టేట్ లెవల్ టెక్నికల్ కమిటీ (ఎస్ఎల్టీసీ) ఆమోదం పొంది.. ప్రభుత్వ అనుమతి తీసుకోవాలి. కానీ.. టెండర్లో నిర్దేశించిన గడువులోగా పనులు పూర్తి చేయాలనే సాకు చూపి, ఎస్ఎఫ్ఆర్సీ విధానాన్ని కాంట్రాక్టర్లు ప్రతిపాదిస్తే ఆ పనులను పర్యవేక్షిస్తున్న ఇంజినీరింగ్ అధికారులు నోరు మెదపలేక పోయారని జల వనరుల శాఖ అధికార వర్గాలు చెబుతున్నాయి. రాతి పొర లేకున్నా.. మట్టి పొరకే.. కనీసం కాలువ సైడ్ వాలు (స్లోప్)ను క్రమానుగతంగా సరి చేయకుండానే ఇష్టారాజ్యాంగా అత్తెసరు మందంతో ఎస్ఎఫ్ఆర్సీ విధానంలో కాంట్రాక్టర్లు లైనింగ్ పనులు కానిచ్చేస్తున్నారు. ఎప్పటికప్పుడు బిల్లులు చేసుకుంటూ ముఖ్య నేతతో కలిసి దోచుకుతింటున్నారు.
లైనింగ్ పనులు జరుగుతున్నది ఇలా..
⇒ ఇన్క్లెయిన్డ్ రోలర్తో కాలువ ఇరు వైపులా అడుగు భాగాన్ని గట్టి పరచకుండా పొక్లెయిన్ బకెట్తో తూతూ మంత్రంగా పనులు కానిచ్చేస్తున్నారు. దాంతో మట్టి ఎక్కడికక్కడ జారిపోతోంది.
⇒ గతంలో కాలువ తవ్వినప్పుడు వచ్చిన మట్టిని, రాళ్లను గట్టుగా పోశారు. ఆ గట్లపై ఉన్న రాళ్ల నుంచే ఇప్పుడు కంకర తయారు చేస్తున్నారు. ఆ కంకర పిండి పిండిగా నాసిరకంగా ఉంది. సమీపంలో వాగులు, వంకల్లో నుంచి ఇసుకను తెస్తున్నారు. నాసిరకం కంకర, ఇసుక.. తక్కువ పరిమాణంలో సిమెంటుతో ఎం–25 మిక్సర్ (ఒక పాలు సిమెంటు, ఒక పాలు ఇసుక, రెండు పాళ్లు 20 ఎంఎం కంకర కలిపి తయారు చేసే మిశ్రమం), ఎం–20 (1 పాలు సిమెంటు, 1.5 పాళ్లు ఇసుక, 3 పాళ్లు 12 ఎం ఎం కంకర కలిపి తయారు చేసే మిశ్రమం) మిక్సర్ తయారు చేస్తున్నారు.
⇒ కాలువకు ఇరువైపులా మట్టి జారిపోతున్నా పేవర్ యంత్రాన్ని వినియోగించకుండా.. కార్మీకుల ద్వారా సిమెంట్ కాంక్రీట్తో లైనింగ్ చేస్తున్నారు. మట్టిజారిపోతున్నా సరే అలానే లైనింగ్ వేస్తున్నారు. దీని వల్ల లైనింగ్ ఎక్కువ కాలం నిలబడదని నిపుణులు స్పష్టం చేస్తున్నారు. ఎం–25, ఎం–20 కాంక్రీట్లో సిమెంటు తక్కువగా, ఇసుక ఎక్కువగా, నాసిరకం కంకర వినియోగించడం వల్ల లైనింగ్ చేసిన ప్రాంతాల్లో ఇసుక పైకి తేలి స్పష్టంగా కనిపిస్తోంది.
⇒ క్షేత్ర స్థాయిలో అధికారులు పనులను సక్రమంగా పర్యవేక్షించడం లేదు. కొంత మంది అధికారులు పనులు పర్యవేక్షిస్తున్నా, నాసిరకంగా ఇష్టారాజ్యంగా సబ్ కాంట్రాక్టర్లు పనులు చేస్తున్నా పట్టించుకోవడం లేదు. ఇదేంటని ప్రశ్నిస్తే.. వాళ్లు పెద్ద కాంట్రాక్టర్లు.. వాళ్లను ప్రశ్నిస్తే మా ఉద్యోగాలు పోతాయని తన పేరును బహిర్గతం చేయొద్దంటూ ఓ ఉన్నతాధికారి ‘సాక్షి’తో వాపోయారు. నాణ్యత, నియంత్రణ విభాగం అధికారులు ఆ పనుల వైపు కన్నెత్తి చూడటం లేదనే విమర్శలు వినిపిస్తున్నాయి.
